采购中心
行情大厅
资讯
技术
服务
7*24小时服务热线0713-8115616在线客服
您现在的位置:首页 »技术 » 砖瓦窑技术正文

干燥室主体砌筑工程技术

发布日期:2011-04-16    浏览次数:168

一、施工前的准备工作

1红砖浇水及基础表面清扫:在砌筑前一天或半天(视天气情况而定),将砖垛浇水湿润,使砖湿润到半干湿(即从表面浸入15㎜左右),以免在砌筑时因干砖吸收砂将中的大量水分,使砂浆流动性降低,砌筑困难,并影响砂浆粘结强度。在进行施工前还应该将基础表面清扫干净并用水进行冲洗掉基础表面的泥土等杂物。

2砂浆及素砼的准备:因基础表面高低误差,在第一皮砖砌筑时,底部可能存不找平层,采用素砼找平。砌筑用砂浆必须搅拌充分、均匀,稠度适宜,便于施工,并严格按照混凝土和砂浆配合比进行配料。若采用混合砂浆进行砌筑,生石灰必须提前两天淋好成石灰膏备用。

3其它准备:A、线坠、皮数杆、线绳等;B、熟悉砌筑各部位的尺寸及施工方法。

二、总则

干燥室砌筑要求:横平坚直,错缝砌筑,灰浆饱满,尺寸准确,外观整洁美观。

砌筑时要注意以下事项

i.采用“三一砌筑法”砌筑,即一块砖,一铲灰,揉一揉的砌筑法。并注意对砖进行挑选,选择光面砌筑在外表面,避免将缺棱掉角、颜色不均匀的砖砌筑在外表面上。铺灰要求均匀,并对坚缝进行挂满灰砌筑,不允许对坚缝进行打半截灰砌筑。砖放好后要对砖进行揉一揉,这样才能将灰浆与砖之间的空气挤走,保证砌体的灰浆饱满度。

ii.砌筑时挂线不宜过长,如果挂线过长,中间要挑线,砌筑时砖要跟线,以保证同一层砖的灰缝在一条直线上,不允许灰缝弯曲不直。

iii.红砖砌体每砌4—5层要对砌体勾缝,并用靠尺进行整墙,不允许在灰浆初凝后对砌体进行整理。砌体灰浆要求如下,水平缝不小于95%,坚缝不小于90%,灰缝要求均匀一致,,进行游丁走缝砌筑,不允许同一垂直面上的坚缝不在同一条线上,每层砖砌完后要对灰缝不匀(过大或过小或游丁走缝不匀)的进行排动,使外表整洁美观。

iv.每砌完4—5层砖后要即时对砖面的灰浆进行清洗,做到外表整洁美观。

v.在砌筑构造柱处时要求砌筑马牙槎,按照先退后进的方法砌筑,要求先退砌五层后进砌五层,在柱的中心线上要求两边进退的距离相同都为距离钢筋的外表面30MM和90MM,这样在浇灌完柱后外墙美观,在砌筑马牙槎的同时要求每砌筑五层(即第五、十、十五层)留设拉结钢筋一次两根,拉结筋伸入墙内尺寸不小于1M。

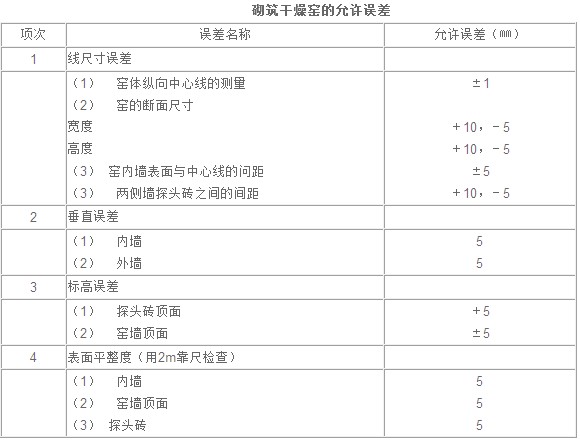

三、干燥室主体砌筑要平直,砌筑允许误差应符合下表规定数值。

四、施工中重点强调的几个要点:

1(水平缝及竖缝)灰浆饱满度

2水平灰缝厚度、平直度及勾缝

3竖缝的厚度、游丁走缝及勾缝

4墙面整洁美观无污染

五、其它注意事项:

1砌筑时注意砂封槽托架、加砂管的安装,所有预埋件的安装均要求尺寸准确,外观整洁。

六、M7.5砂浆配合比:

水泥:砂:水=50㎏:300㎏:28㎏


推荐图文

点击排行

行业推广

网站首页 | 诚聘英才 | 版权隐私 | 使用协议 | 联系方式 | 关于我们 | 黄冈窑炉工业协会 | 网站地图 | 友情链接 | 网站留言 | 广告服务 | 广告报价

增值电信业务经营许可证:鄂B2-20120042 | 鄂ICP备12000774号-4
传真:0713-8115617-8188 | QQ群:91422912 窑炉及相关行业群| 客服邮箱:Chinakiln@126.com
主办单位:黄冈市窑炉工业协会 | 网站运营:窑炉工业协会 | 点击这里给我发消息 点击这里给我发消息 点击这里给我发消息

鄂公网安备 42110202000064号
